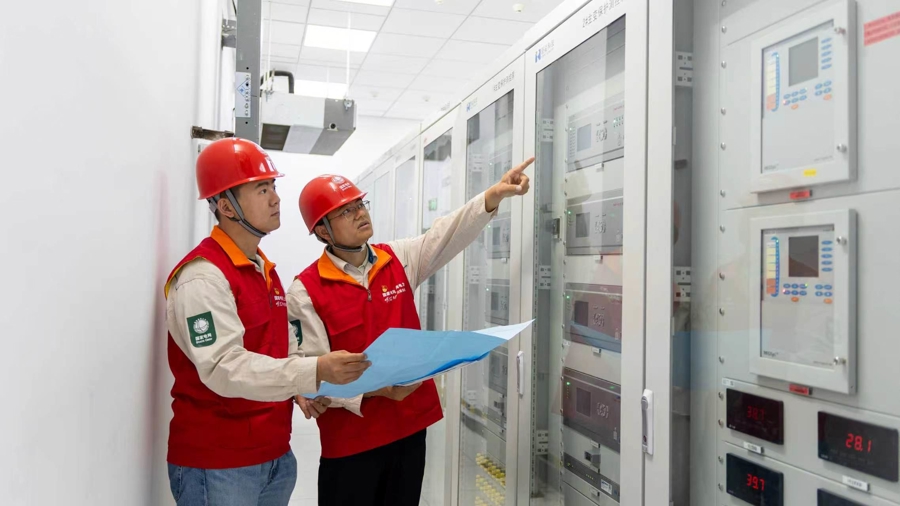

6月4日,随着中国电信青浦云湖数据中心110千伏用户站2号主变带电显示器由暗转亮,电流瞬间充盈,这标志着由国网上海青浦供电公司承建的供电配套工程第二路进线(过渡方案)正式投运。至此,这一国家级重点项目提前5个月实现双路电源供电,供电可靠性实现质的飞跃,为国家“东数西算”战略在上海的落地实施筑牢了坚实的电力根基。

2月26日,第三方即配平台顺丰同城数据发布:2026年春节9天假期,对比去年8天,其日均同城配送服务单量同比增超65%,其中饮品单量同比增长超150%,商超百货单量同比翻倍,快餐及蛋糕单量分别同比增长超70%和60%。同时,其1对1“独享专送”服务日均单量同比增长超6倍。在长春、兰州、赤峰、珠海、惠州、普洱、阿坝等热门文旅城市,其面向个人用户的C端“取送买办”服务日均配送单量实现同比数倍至数十倍增长。

主动破局 以“过渡方案”抢出“黄金时间”

“此次送电的成功,意味着我们为中国电信算力高效调度示范项目这台‘数字经济引擎’提前加满了‘ 油 ’。”国网上海青浦供电公司项目管理中心业主项目经理樊汝森在送电现场难掩激动心情。

2025年5月28日,项目第一路进线刚刚成功送电,为了让数据中心早日实现双电源“双保险”,青浦供电公司便主动跨前、提前统筹规划,校核潮流数据,完善应急预案,优化电网运行方式。面对第二路进线电源点——规划110千伏章练站尚未建成的客观制约,研判制定“过渡供电方案”:充分利用在建上海青浦章练(章练塘)110kV输变电工程的现有通道资源,“借道”送电。这一决策,让原本漫长的等待期被大幅压缩,相比原定的正式送电方案足足提前了5个月。

攻坚克难 在“螺蛳壳”里做“精细道场”

配资网站

方案虽好,落地极难。过渡方案面临着极为复杂的施工环境:既要割接现有的110千伏干蒸1319线路,又要同步配合上海青浦绿舟~蒸淀110千伏等线路工程,形成了“三工同建、同步割接”的复杂局面。

在短短数月内,项目团队以惊人的“青浦速度”,完成了新建或改造工井44座、新建排管3.6公里、新组立钢管杆9基、敷设110千伏电缆12.4公里、新建架空线和OPGW光缆4.2公里的艰巨任务。

施工沿线,挑战无处不在。在途经青浦第二水厂时,面对直径分别达1600毫米和1200毫米的两根城市原水管“大动脉”,项目团队像“绣花”一样精细施工。通过与上海市供水管理中心的多轮对接及专家论证,项目团队最终通过优化调整3基钢管杆位置、新增1基钢管杆,成功避让原水管,实现了电力建设与城市供水安全的“双赢”。

此外,面对太浦河、拦路港两大市级航道的跨越难题,项目部量身定制通航安全保障方案,特邀多方专家“把脉问诊”,在确保航道安全的前提下,青浦公司顺利完成了48芯阻燃光缆的架设,化解了跨河作业与通航安全的叠加风险。

绿电赋能 筑牢长三角算力“数字底座”

2026配资平台

电力是算力的血液。作为长三角生态绿色一体化发展示范区数据中心集群起步区的核心项目,青浦云湖数据中心承载着全国一体化算力网络枢纽节点的重任。园区算力芯片100%国产化,承载算力规模超10000PFLOPS,且PUE小于1.2,是一座名副其实的“绿色算力”高地。

双路电源的提前贯通排名前五配资公司,不仅为这座总建筑面积约4.8万平方米的“算力航母”注入了强劲动能,更将有力支撑起长三角地区的信息共享与跨区域算力调度。
